嘉閔線為上海市新開地鐵線路,莘建路站既是該條線路首個深基坑開挖工程,莘建路車站建設形式為地下兩層島式車站,其結構形式為單柱雙跨現澆混凝土結構,標準段基坑開挖深度最大為26.32m,南端頭井段深度為30.12m,莘建路站主體基坑面積約為8500㎡,一區基坑的面積約為2368㎡;二區基坑的面積約為610㎡;三區基坑的面積約為2225㎡;四區基坑的面積約為1780㎡。

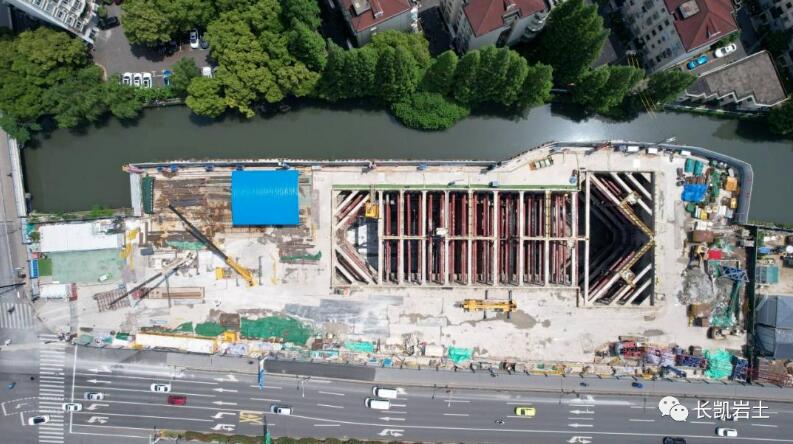

四區基坑全貌圖
我司承接上海軌道交通市域嘉閔線JMSG-19標莘建路站基坑降水工程,首先四區基坑先施工,進行基坑降水,基坑內布設深度30m/33m疏干井用于基坑內土層疏干,以便土方開挖和基坑支護施工;布設4口深度為54m⑦層減壓井用于降低基坑內承壓水水位,施工期間坑內承壓水最大降深約23m;坑外布設8口深度為45m⑦層回灌井兼觀測井,施工期間坑外回灌兼觀測井最大降深約0.50m。

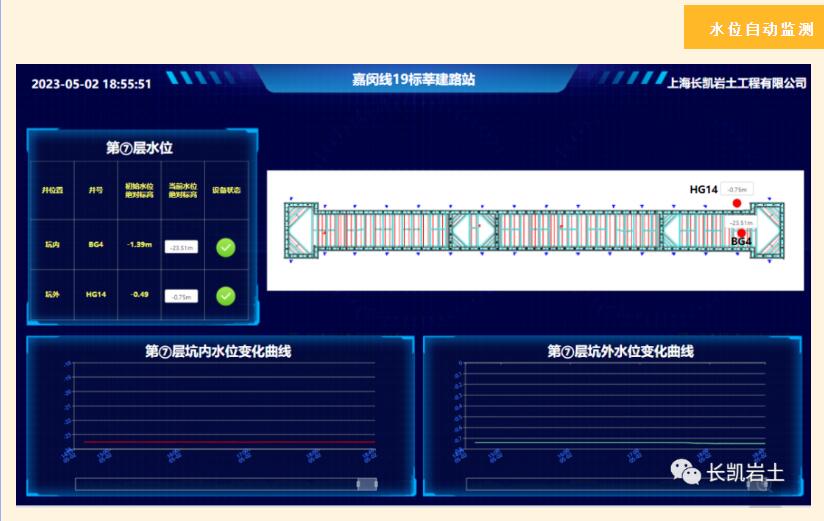

水位自動監測
四區降水井成井期間恰逢疫情高峰期,一個禮拜完成坑內降水井,以最短時間完成成井施工,突出一個“快”!坑內疏干井針對④2層疏干,采用最新先進技術抽水運行歷時15天,首道支撐梁底部與二層土最大差已達到50cm左右,基坑內疏干降水效果顯著。針對性輸出,突出一個“準”!

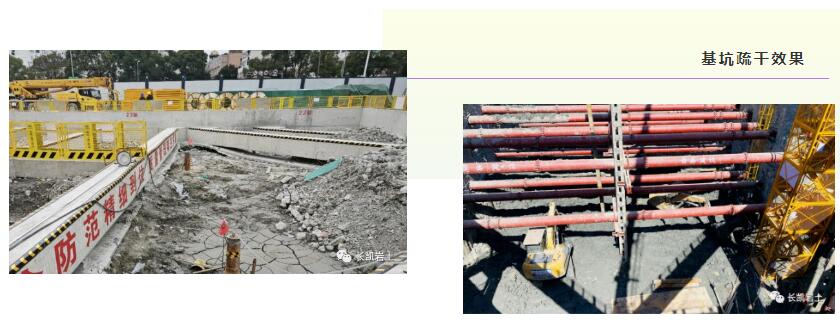

基坑疏干效果
減壓井和坑外觀測兼回灌井成井完成后,對減壓井進行生產性抽水試驗,并按時提交生產性抽水試驗成果報告,施工過程中減壓井于第⑦層土方開挖前開啟運行,降低坑內⑦層承壓水水位。運行做到按需降水,以太陽能監測系統在線隨時隨地監測,手持式水位計人工測量,顯示屏現場直接監測三種方式控制承壓水位,每2小時微信群匯報坑內承壓水水位,嚴格把控,避免承壓水水位異常引起基坑重大風險。

水位顯示
地下水治理專業公司總經理兼總工程師殷立鋒前期從技術方案上對降水井結構進行正確的設計策劃指導,后期施工過程中經過專業公司副總經理蔡書勇帶班巡查,在項目經理萬學遠的帶領下,整個團隊牢記把水降下去的使命,不忘把品牌豎起來的初心,不辱使命,順利完成四區降水施工任務,大底板順利澆筑完成,贏得了業主、總包、監理、外部專家和質監站的一致好評。為后續承接上海軌道交通市域嘉閔線以及新一輪上海軌道交通建設奠定堅實的基礎。
