雄安垃圾綜合處理設施
案例解析
“比格設計,更有格調”秉持著這樣的理念,2020年9月1日,一站式設計神器——「比格設計」驚喜上線!
雄安新區成立于2017年,致力打造國際一流、綠色、現代、智慧城市。雄安垃圾綜合處理工程為雄安配套垃圾處理設施,投資約26億元,建成后將有效滿足新區生產生活垃圾處理需求。雄安垃圾綜合處理工程采用了最先進的技術,使垃圾處理后可實現煙氣超低排放,為雄安“無廢城市”試點建設及垃圾分類工作奠定基礎,這也是目前國內埋深最深、跨度最大、頂部荷載最重、施工難度最大的垃圾綜合處理設施。

01項目介紹
Project Introduction
雄安垃圾綜合處理設施一期工程,占地500畝、總建筑面積23.8萬多平米,工程涵蓋焚燒處理、廚余垃圾處理、糞便處理、污泥處理、醫療廢物處理、污水處理等設施,紅線外配套建設進場道路、給排水管網、發電并網等配套基礎設施,并預留向周邊組團、社區供熱、供氣等端口。雄安垃圾綜合處理工程建成后將為雄安“無廢城市”試點建設及垃圾分類工作奠定基礎。
02項目難點及解決方案
Difficulties & Solutions
1施工工期緊
項目總建筑面積達23.8萬㎡,工期僅為13個月,工期緊張,底板防水工程是項目總進度計劃關鍵節點工作,直接影響項目的總工期。
2基坑深度大
項目基坑最深處可達30m,屬于超深基坑,對防水材料的性能以及施工要求更高。
3施工難度高
項目為樁基礎,樁頭密集,基坑深度較大,細部節點多,不利于卷材的細部節點處理,對材料以及工人要求較高。

雨中情根據項目反饋針對以上問題推薦項目采用1.5+1.5mm濕鋪防水卷材(強力交叉膜),此材料施工方法為濕鋪法,對基層要求較低,混凝土終凝即可進行施工,可滿足項目對于工期的要求;卷材表面材料采用強力交叉膜為膜基,具有較高的延伸率及優異的不透水性能,能夠滿足超深基坑的防水要求;材料本身為無胎防水卷材,整體較薄,質地柔軟,有利于細部節點處理,適合項目復雜節點處理,綜上三點可解決項目對于防水各項要求,經多次溝通與交流,項目各方對雨中情的方案予以認可。
03施工工藝
Construction Process
1施工工藝流程
基層清理→配制水泥漿→特殊部位處理→邊涂刷水泥漿邊鋪設防水卷材→卷材接縫搭接→錯縫鋪貼第二層卷材→組織驗收→保護層施工
2具體施工工藝基層清理
基層表面應堅實、平整、干凈、并充分濕潤無積水。

配置水泥漿

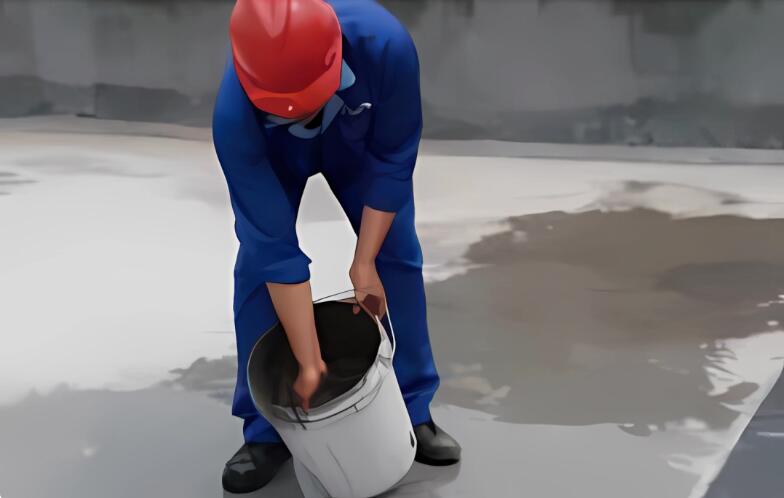

按水泥:水=2:1(重量比),先按比例將水倒入原已備好的拌漿桶,再將水泥放入水中,浸泡15~20分鐘,用電動攪拌機進行攪拌,攪拌時間5分鐘以上,水泥漿應攪拌均勻,無水泥顆粒,并且具有流動性。

彈線定位、卷材預鋪
a 彈線定位:大面積鋪貼卷材前先用50m鋼卷尺對卷材進行定位,并用墨斗在基層進行彈線。
b 卷材預鋪:按照已經彈好的基準線將卷材鋪在基層表面(自粘面朝下),需保證搭接尺寸正確,不得扭曲,卷材應力釋放后進行回卷(約10-15min)。
特殊部位處理

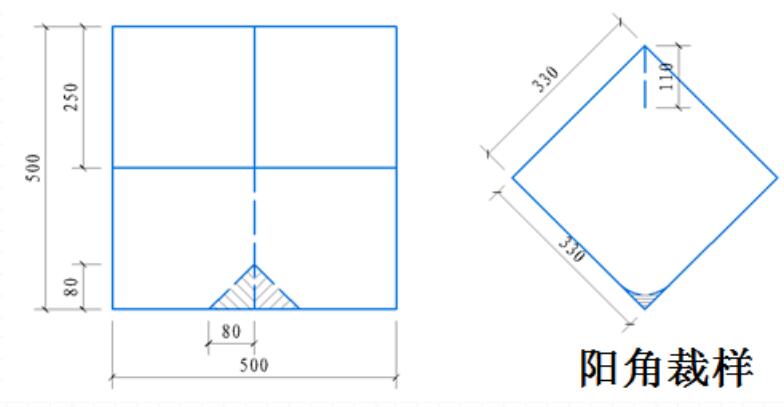

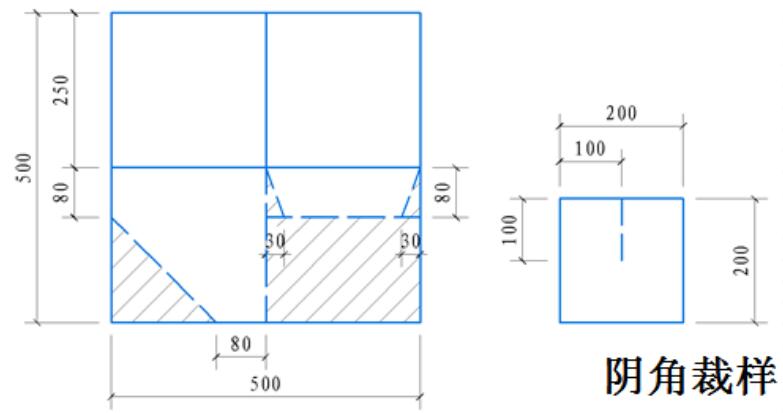

a 陰陽角(三面角):按照下圖進行陰陽角裁樣,邊撕開卷材下表面隔離膜邊鋪貼卷材,并用壓輥壓實。

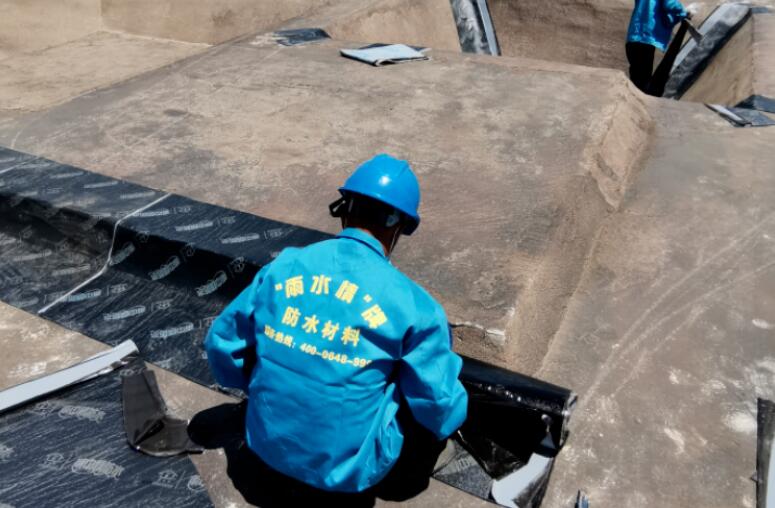

b 平立面轉角:先彈線定位確定附加層的鋪貼位置,附加層寬度為500mm,在平立面轉角部位用防水卷材鋪貼在基面上,鋪貼時自粘層面朝基層,邊涂刷水泥素漿邊撕開卷材下表面隔離膜邊鋪貼附加層卷材,并用壓輥壓實。

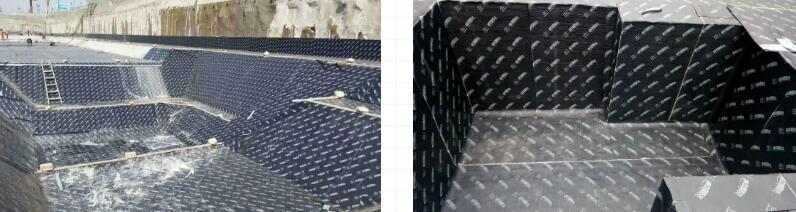

大面鋪設防水卷材
a 采用齒形刮板邊刮涂水泥素漿邊鋪貼卷材,水泥素漿厚度一般為2~3mm,水泥素漿過薄達不到粘結效果。

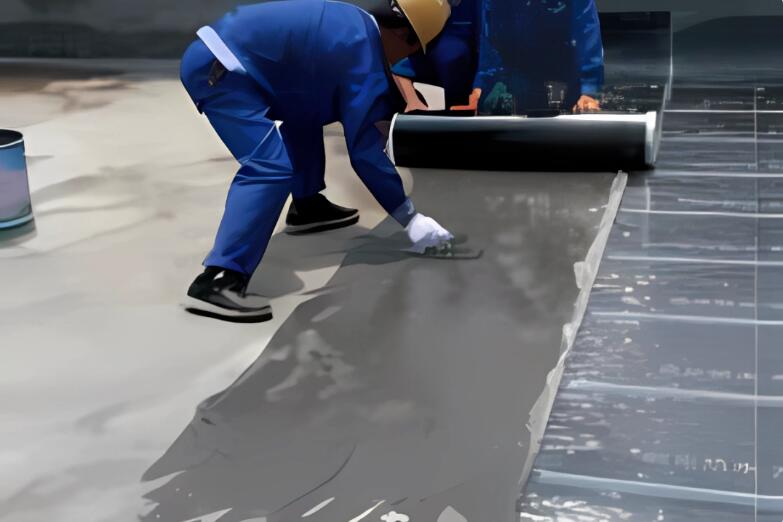

b 將大面卷材隔離膜用裁紙刀輕輕劃開,將隔離膜揭起,邊刮水泥素漿邊揭掉卷材下表面隔離膜,進行卷材鋪貼,鋪貼卷材的同時,另一工人用壓輥從垂直卷材長邊一側向另一側輥壓排氣,使卷材與水泥素漿充分貼合,直至一幅卷材鋪貼完成。

c 短邊搭接:將卷材末端固定好,短邊搭接處預留80mm,先用裁紙刀輕輕劃開隔離膜,將隔離膜揭起,與底部卷材進行粘結。
d 長邊搭接:卷材長邊搭接邊未卷材自帶搭接邊,寬度為80mm,施工時撕開底部隔離膜直接進行粘貼。
e 第二幅卷材鋪貼時,先將卷材預鋪并與第一幅卷材的搭接指導線重合,保證搭接寬度不小于80mm,施工方法與第一幅卷材施工相同。同一層相鄰兩幅卷材短邊搭接縫錯開不應小于500mm。
f 第二層卷材鋪貼:上下兩層卷材的接縫應錯開1/3—1/2幅寬,鋪貼方向與第一道卷材相同,施工時撕掉上部卷材底部隔離膜與下部卷材頂部隔離膜,直接將兩幅卷材粘接在一起,邊鋪貼邊輥壓排氣,保證上部卷材與下部卷材完全貼合。

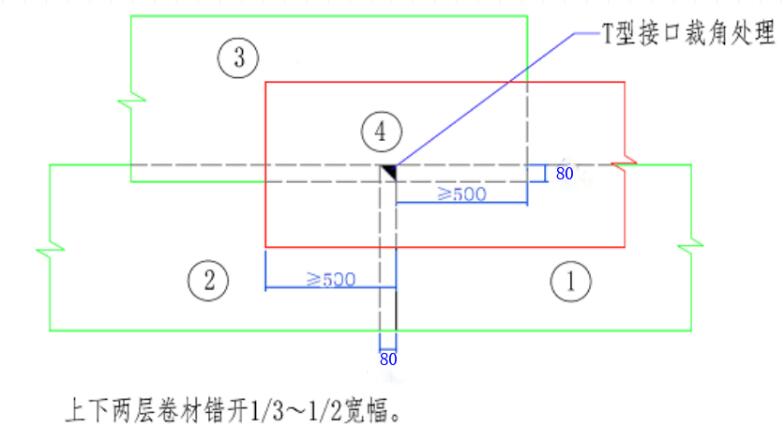

g 短邊T型搭接口處,中間的卷材應削出一小塊三角形,用以加強卷材間的粘結。
卷材甩茬收頭處理

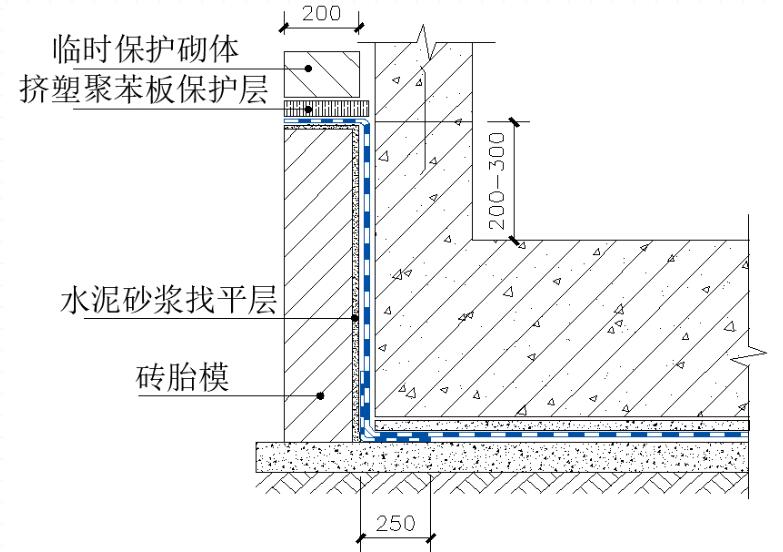

卷材在底板導墻處進行收頭處理,卷材在永久保護墻頂部進行甩茬,甩茬寬度不得小于200mm,頂部采用20mm擠塑聚苯板加臨時磚墻進行保護處理,做法如下:

卷材全部鋪貼完工后做好成品保護,以免防水層破壞,項目各方驗收完成后進行保護層施工。
04質量保證
CORPORATE CULTURE
此項目為我司重點工程,為保證工程質量,基于雨中情技術人員管理體系,我司單獨配備一名專業技術人員常駐項目,配合解決施工質量把控、復雜節點防水施工等相關問題。
雨中情助力雄安新區建設,預祝本項目在雄安新區早日實現全域固廢集中處理的工業功能與外圍環境的和諧共生。
未來,雨中情防水集團將持續致力于為客戶提供高品質的產品、高品質的技術服務和高品質的施工服務。本著“客戶滿意為檢驗工作的唯一標準”的服務思想,竭盡全力為每一項工程筑起滴水不漏的屏障,實現“水過無情,善防有道-讓千家萬戶風雨無憂”的企業使命,走向更輝煌的明天!
